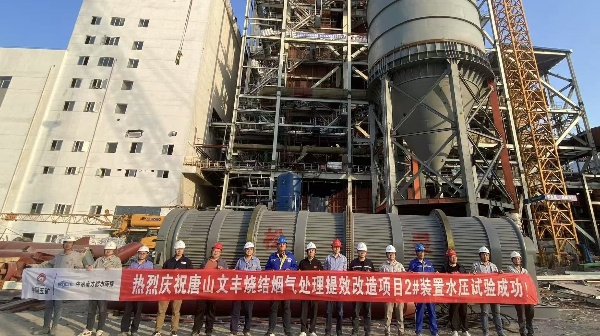

5月13日,在1#煙氣凈化裝置完成水壓試驗109天后,2#裝置一次性順利通過水壓測試。在31.75MPa的保壓條件下,穩定持續20分鐘,水壓試驗取得圓滿成功。
該項目是公司在氧化鋁行業成功簽訂的首個項目,運用高參數CFB+背壓機技術,項目主蒸汽參數達24.2MPa/538℃,為行業最高。項目利用燒結煙氣作為助燃風,高效處理工廠廢棄物的同時,大幅回收煙氣中的熱能。創新性采用超臨界背壓機組供熱,在保障工廠蒸汽穩定供應的同時,可大幅提高機組發電量,實現熱、電等多種能源穩定供應。項目建成后,可實現年發電量約10億度,年供中壓蒸汽720萬噸,年供低壓蒸汽204萬噸,經濟效益顯著。
項目部自3月19日啟動首片水冷壁吊裝以來,僅用不到兩個月便達成水壓節點;期間,積極與業主溝通協調,成功爭取到北側廠區生產道路作為受熱面組合與焊接場地,為工程推進奠定了堅實基礎。
唐山文豐特鋼有限公司燒結煙氣處理提效改造項目部
